Bygglovsritning online — och vägen till startbesked

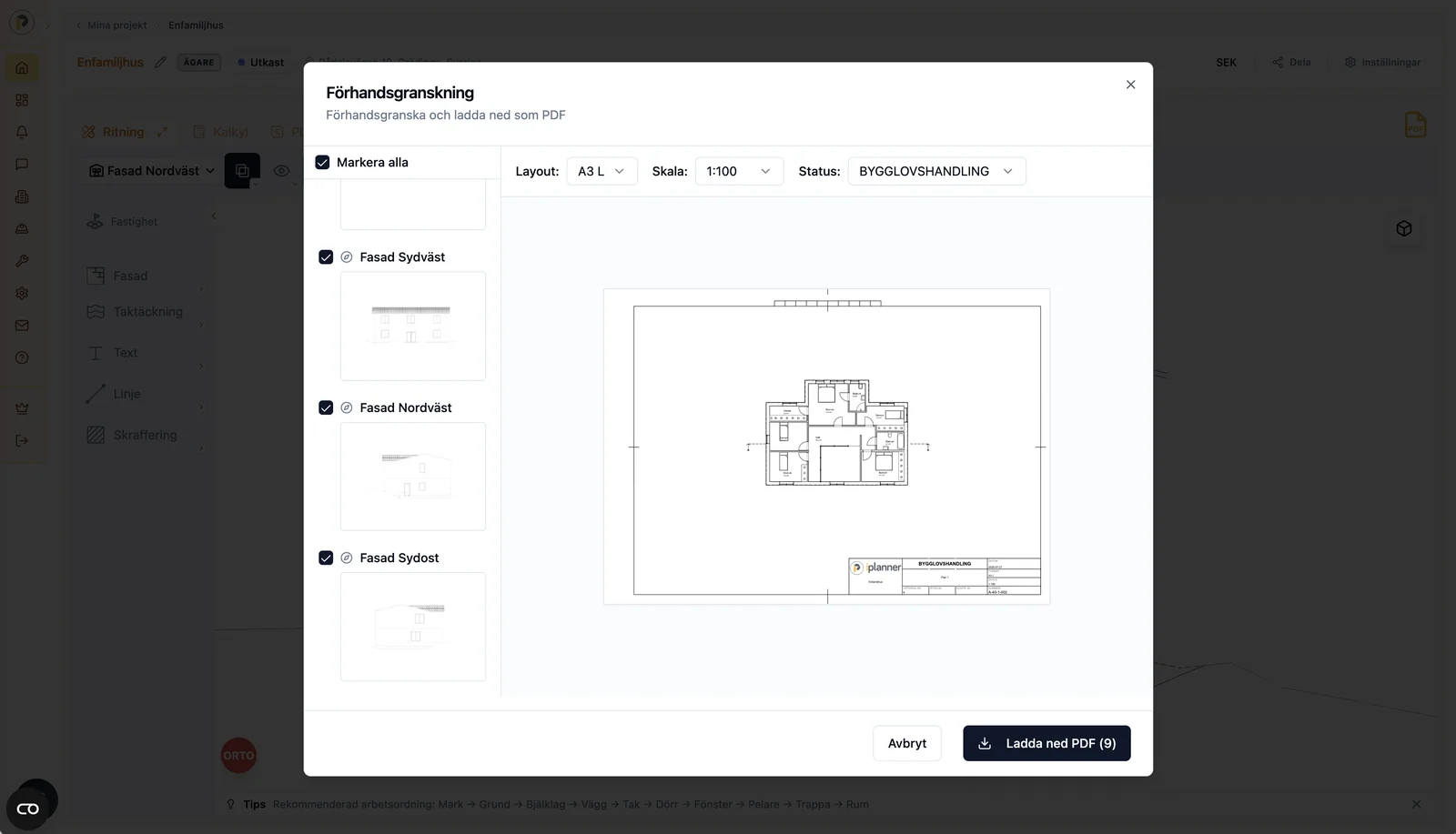

Förhandsgranskning av bygglovsunderlag som pdf i A3 med titelblock, skala 1:100 och status BYGGLOVSHANDLING.

Vad kostar det att ta fram bygglovsritningar?

Att anlita en arkitekt för bygglovsritningar kostar normalt kring 1 500 kr i timmen, och ett underlag för ett småhus tar sällan under tre arbetsdagar. Alternativet är att rita dem själv i ett verktyg som iPlanner, där du får plan-, sektions- och fasadritningar som följer svenska byggregler. För enklare projekt — tillbyggnad, garage, Attefallshus — är självritning ofta fullt tillräckligt.
Bygglovsritningarna är bara en del av bygglovet. Lika ofta som ansökningar fastnar på dåliga ritningar fastnar de på att något annat saknas, eller på att den sökande inte visste att bygglov och startbesked är två skilda beslut. Den här guiden går igenom hela processen för ett småhus: när bygglov krävs och när det räcker med anmälan, vilka handlingar kommunen vill ha, hur lång tid de får ta på sig, vad avgiften beror på, och vad som måste vara klart innan första spadtaget. Vill du veta hur du ritar handlingarna finns en separat guide om att göra bygglovsritningen själv.

Bygglov, anmälan eller varken eller?

Första frågan är vilken typ av ärende du har, eftersom processen skiljer sig.

Bygglov

Krävs normalt för nybyggnad, tillbyggnad och för att väsentligt ändra en byggnads utseende inom detaljplanerat område. Utanför detaljplan och sammanhållen bebyggelse finns lättnader, men de varierar och måste kollas mot kommunens bestämmelser.

Anmälan

Attefallsåtgärder — komplementbostadshus eller komplementbyggnad upp till 30 kvadratmeter, tillbyggnad om 15 kvadratmeter, takkupor — kräver inte bygglov men däremot anmälan och startbesked. Även rivning, väsentlig ändring av bärande konstruktion, VA eller ventilation är anmälningspliktigt.

Varken eller

Att slippa bygglov betyder inte att du slipper rita. En anmälan kräver samma uppsättning handlingar som ett bygglov — situationsplan, planritning, fasadritningar och sektionsritning — och även den kräver startbesked innan du får börja bygga. Skillnaden ligger i prövningen, inte i ritningsarbetet.

Beslutsträd som visar när en byggåtgärd kräver bygglov, anmälan eller är lovfri, och att anmälan kräver samma ritningar som bygglov.
Att slippa bygglov betyder inte att du slipper rita. Anmälan kräver samma handlingar.

Handlingarna kommunen vill ha

Innehållet varierar något mellan kommuner, men kärnan är densamma. Till en nybyggnad av enbostadshus behöver du en ifylld och underskriven ansökningsblankett, en situationsplan upprättad på en aktuell nybyggnadskarta med byggnaden inritad och färdig golvhöjd angiven, planritningar i skala 1:100 med rumsfunktion och area angivna, fasadritningar i samtliga väderstreck och en sektionsritning. Till det kommer uppgift om certifierad kontrollansvarig. Ändras marknivåerna på tomten krävs dessutom en markplaneringsritning som redovisar in- och utfart, parkering och dagvattenhantering — lämnas marken orörd behövs den inte. Gemensamt för husritningarna gäller att de ritas i skala 1:100, att alla mått anges i millimeter, och att varje ritning innehåller uppgift om vad den föreställer, skala och skalstock samt fastighetsbeteckning. Datum och ritningsnummer underlättar hanteringen vid kompletteringar. Handlingarna ska vara fackmannamässigt utförda, tydliga och lättlästa på vitt olinjerat papper, helst i A3 nedvikt till A4. Nybyggnadskartan beställs särskilt från kommunen och har egen leveranstid — beställ den tidigt. På situationsplanen ska husets placering fixeras med minst två vinkelräta mått till tomtgräns. På fasadritningarna ska marklinjerna redovisas ända fram till tomtgräns, med befintlig marknivå streckad och ny marknivå heldragen där marken ändras. Byggnadens konstruktion och grundläggningsdetaljer redovisas först vid det tekniska samrådet, inte i bygglovsskedet.

Ritningarna som krävs till bygglov för enbostadshus: situationsplan, planritning, fasadritning, sektionsritning och markplaneringsritning.
Markplaneringsritningen krävs bara när marknivåerna ändras.

Så går processen till

Bygglov och startbesked är två separata beslut, och det är en av de vanligaste missuppfattningarna. Ett beviljat bygglov ger dig inte rätt att börja bygga.

1. Ansökan lämnas in

Digitalt via kommunens e-tjänst eller på blankett. Handläggaren granskar först om ansökan är komplett.

2. Kompletteringsbegäran

Är något oklart eller saknas begär kommunen komplettering. Här är den viktiga detaljen: tidsfristen börjar inte löpa förrän ansökan är komplett. Varje komplettering skjuter alltså hela beslutet framåt, vilket är skälet att lägga tid på fullständiga handlingar från början.

3. Beslut om bygglov

Enligt plan- och bygglagen ska byggnadsnämnden besluta inom tio veckor från det att ansökan är komplett. Fristen får förlängas en gång med högst tio veckor om ärendet kräver det, och du ska underrättas om det.

4. Tekniskt samråd

Efter beviljat lov håller kommunen ett tekniskt samråd med dig, den kontrollansvarige och ofta entreprenören. Kontrollplanen, de tekniska lösningarna och arbetets utförande gås igenom.

5. Startbesked

Först när startbeskedet är utfärdat får du börja bygga. Att påbörja utan startbesked leder till byggsanktionsavgift, som beräknas efter prisbasbelopp och åtgärdens omfattning och kan bli betydande.

6. Slutsamråd och slutbesked

När bygget är klart hålls slutsamråd och kommunen utfärdar slutbesked. Byggnaden får inte tas i bruk innan dess — inte heller flyttas in i.

Bygglovsprocessens steg från ansökan till slutbesked, med tioveckorsfristen, den obegränsade kompletteringstiden och startbeskedet markerade.
Tioveckorsfristen börjar först när ansökan är komplett. Dessförinnan finns ingen bortre gräns.

Tid, avgifter och giltighet

Bygglovsavgiften bestäms av kommunens egen taxa och varierar därför mycket över landet. Den beror normalt på åtgärdens omfattning, ofta uttryckt i bruttoarea, och på om åtgärden följer detaljplanen eller kräver avvikelse. Nybyggnadskarta och utstakning debiteras oftast separat. Enligt plan- och bygglagen ska byggnadsnämnden besluta inom tio veckor — men den fristen börjar inte löpa förrän ansökan är komplett. Är handlingarna ofullständiga finns ingen bortre tidsgräns alls: kommunen kan begära kompletteringar, och varje begäran skjuter hela beslutet framåt. Det är därför fullständiga handlingar från början är det enda som faktiskt kortar väntetiden. Överskrider kommunen fristen efter att ansökan blivit komplett ska avgiften reduceras med en femtedel för varje påbörjad vecka. Ett bygglov är inte heller giltigt hur länge som helst. Arbetet måste påbörjas inom två år och avslutas inom fem år från att beslutet vann laga kraft, annars förfaller lovet och du får söka på nytt. Vill du räkna ut byggnadshöjd och areor korrekt hänvisar kommunerna till Svensk Standard SS 21054:2009 om area och volym för husbyggnader. Kontrollera alltid aktuella regler och kommunens taxa — bestämmelser och avgifter ändras.

Rita bygglovsritningarna online

Handlingarna behöver inte ritas av en arkitekt. Kravet är att de är fackmannamässigt utförda: skalenliga, måttsatta, läsbara och konsekventa mellan vyerna. I iPlanner ritar du planritningen i webbläsaren och får sektion och fasader genererade ur samma modell, vilket tar bort hela kategorin motstridiga handlingar — sektionen kan inte visa en takvinkel som avviker från fasaden när båda härleds ur samma geometri. Kommunens kartunderlag i dwg-format kan läsas in och blir en 3D-terrängmodell, så att huset placeras på tomtens faktiska marknivåer och marklinjen i fasadritningarna blir korrekt. Har du en befintlig ritning vid tillbyggnad lägger du in den som pdf-underlag att rita ovanpå. Ritningarna exporteras som pdf i A3 eller A4 med titelblock, i rätt skala. Energibalansen beräknas mot BBR medan du ritar, så du ser tidigt om huset klarar kravet — långt innan det tekniska samrådet. Du kan prova ritverktyget utan att skapa konto.

En ändring i den centrala modellen slår igenom i situationsplan, planritning, fasad, sektion och kalkyl samtidigt.
Ändras nockhöjden följer fasad, sektion och kalkyl med automatiskt.

Vanliga frågor

Hur lång tid tar ett bygglov?

Byggnadsnämnden ska besluta inom tio veckor från komplett ansökan, med möjlighet till en förlängning om högst tio veckor. Tiden före det, medan ansökan kompletteras, räknas inte in.

Får jag börja bygga när bygglovet är beviljat?

Nej. Du behöver också ett startbesked, som utfärdas efter det tekniska samrådet. Att börja utan startbesked leder till byggsanktionsavgift.

Måste jag anlita en kontrollansvarig?

För de flesta bygglovspliktiga åtgärder krävs en certifierad kontrollansvarig. För mindre åtgärder och vissa anmälningsärenden kan kommunen besluta att det inte behövs.

Kan jag rita bygglovsritningarna själv?

Ja, för småhus finns inget krav på att en arkitekt upprättar dem. De ska vara fackmannamässigt utförda, alltså skalenliga, måttsatta och konsekventa.

Varför blev min ansökan kompletterad?

De vanligaste orsakerna handlar om höjder och avstånd, inte om rumsmått. Nockhöjd och byggnadshöjd saknas, våningshöjden fattas i sektionen, avståndet till fastighetsgräns är inte fixerat med två vinkelräta mått, eller färdig golvhöjd är inte angiven. Därtill kommer marklinjer som inte redovisats ända till tomtgräns eller inte stämmer med nybyggnadskartans höjder, och vyer som säger emot varandra — typiskt att sektionen visar en annan takvinkel än fasaden.

Vad kostar bygglovet?

Avgiften följer kommunens taxa och varierar kraftigt. Den beror på åtgärdens omfattning och om den följer detaljplanen. Nybyggnadskarta och utstakning tillkommer oftast.

Hur länge gäller ett bygglov?

Arbetet ska påbörjas inom två år och avslutas inom fem år från att beslutet vann laga kraft, annars förfaller lovet.
